“6月10日晚上济南西电两台35/10kV40MW变压器到货”,“6月11日两台变压器完成就位”,“6月14日MMA 35/10kV 40MW变压器安装完成”,“7月20日MMA 35/10kV 40MW变压器送电”,---,这是齐翔腾达项目主要设备的关键目标工期。项目部积极行动、认真研究方案,与变电班组落实人员、机具、设备配备,立即投入分项工程施工准备中。
一、人工就位方案
项目由杨洪福、王峰专项负责。项目部6月5日制定出了变压器就位安装的施工方案。按照严格规范的要求,展开前期准备工作。
1:在主变位置要预先搭建工作平台,将主变从平板车上移至平台。将平板车开至主变基础附近,然后将平板车上主变重心对准主变基础中心,尽量靠近主变基础缩短推进距离。
2:将液压千斤顶泵站的电源接好,确定各千斤顶顶起位置。连接妥当操作阀与千斤顶之间的液压油管。
3:顶升变压器时,可以用两只千斤顶先顶起变压器一端,注意速度一致,主变倾斜角度不得大于15°,垫上枕木后,再移动千斤顶升起另一端,每次操作升起的高度约200毫米。当本体高度达到高于平板车300毫米高度时,在变压器底部插入钢轨,在钢轨上涂抹黄油,以减少摩擦力。在变压器与钢轨之间,将四只滑鞋放置妥当,应保证其下口的限位钢筋均匀分布在钢轨的两侧。要认真检查钢轨是否牢固,缓慢操作千斤顶下降,使主变落在四处滑鞋上,这个操作过程应迅速,准确,有条不絮的完成。
4:变压器平稳落于钢轨后,在两根轨道上各布置一只液压推杆,将液压油缸活塞杆端部与滑鞋利用销轴连接起来。然后,将夹紧钳千斤顶安垂直于轨面的方向放置,将液压推杆和泵站之间的管路连接好,注意接头部位要装妥当。

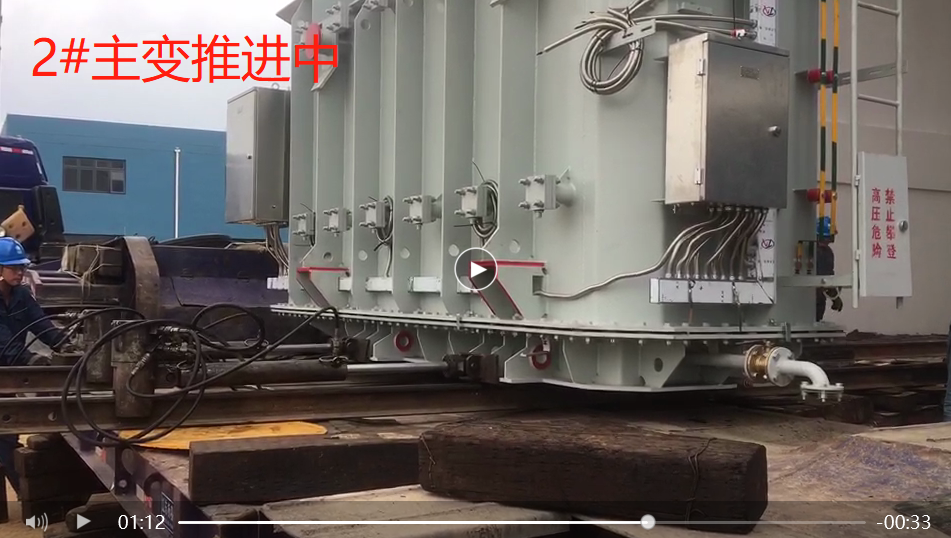

5:利用推进器方法将变压器推至基础平台上。推进器安装完毕并检查无误后,接通和夹紧钳系统的工作,而后接通和推力油缸连接的油泵完成顶推工作,放松保压阀手轮松弛夹紧钳,回缩推力油缸。由一人统一指挥,专人操作推进器,两台推进器同步推进,将变压器由平板推至基础平台。
6:将变压器推至平台要求既定位置后,停止顶推。利用千斤顶顶起,抽出钢轨,缓慢落于平台上。
7:为了提高路面的抗压强度。每根钢轨下摆放一行2-3根并列枕木,两根钢轨距离器身中心线的距离应相等,两根钢轨的距离不得小于器身高度的1/3,落下器身后,钢轨与器身应紧密的贴在一起,用100吨推进器,务必徐徐推进,如果枕木垛高于或低于平板车时,可用千斤顶将主变升起,抽出或伸入枕木,使枕木垛与平板车高度一致。
8:利用推进器方法将变压器推至变压器基础上,依据安装要求将变压器进行调向。变压器到达指定位置后,起升变压器,抽出钢轨,将变压器本体平稳就位到基础之上。
9:就位结束,核对清单,清理现场。
10:由里向外安装:10kV散热片,套管,瓦斯继电器,油枕,35kV散热片等附件。
11:撤离现场,工作结束。
二、工器具准备
为了确保实现“决战50天,确保7.20MMA送电”的目标。变压器安全就位安装是关键。本次就位采用液压提升,液压顶移方式就位卸车。大型工器具准备复杂。
千斤顶 | 100T | 4台 |
推进器 | 100T | 2套 |
钢轨 | 6M | 4根 |
枕木 | 2500*20*150 | 60根 |
倒链 | 3T | 6个 |
平板车 | 100T | 1台 |
三、安全要点
1:作业前勘察现场,提出现场处理意见,由收货方提前将现场处理符合施工作业要求。施工方组织作业人员,熟悉施工方案及作业要求,高度负责,精心指挥,精心操作,保证安全。做好交底工作,使施工人员了解施工过程的内容、注意事项和准备工作,同时明确组织结构,负责整个过程的指挥工作。
2:施工人员进现场统一着装,正确佩带安全帽,穿工作服。
3:保养作业车辆,保证车辆技术状况完好。
4:所用的工具,对所使用的工器具进行仔细检查和确认,工器具必须齐全,确认其性能及状况,保证工器具使用运行良好。
5:起重指挥由专人负责,信号应明确、清晰。
6:枕木搭设应按规定搭成花架,牢固可靠。
7:千斤顶顶升时顶升点应遵循变压器顶升要求,须用器身上设置的专用支撑点,不得私自乱顶。
8:千斤顶顶升应保持同时受力,确保变压器的相对平衡。顶升变压器时,四角不可同时顶起,一定要采取交替顶降的方法,以免千斤顶失灵,而发生变压器倾倒事故。
9:就位过程中应使设备受力均匀,推运速度一致。
10:装车过程的每个环节,都应有人监护,发现异常及时汇报并停止作业,处理好后方可继续作业。
11:严格规范作业,防止习惯性违章。作业的每一个环节必须达到百分百的起重负荷安全标准。
12:严格执行在作业区内进行施工作业,不得跨越警戒线。
安装过程

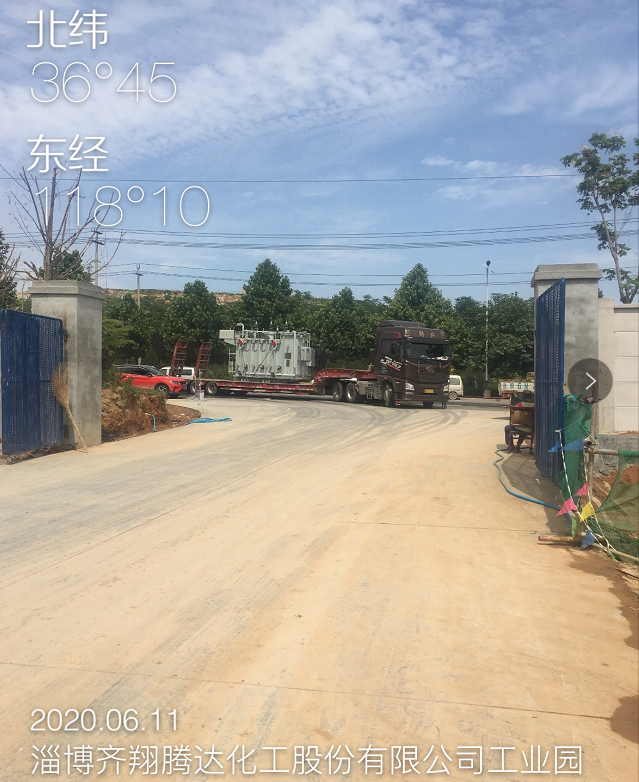

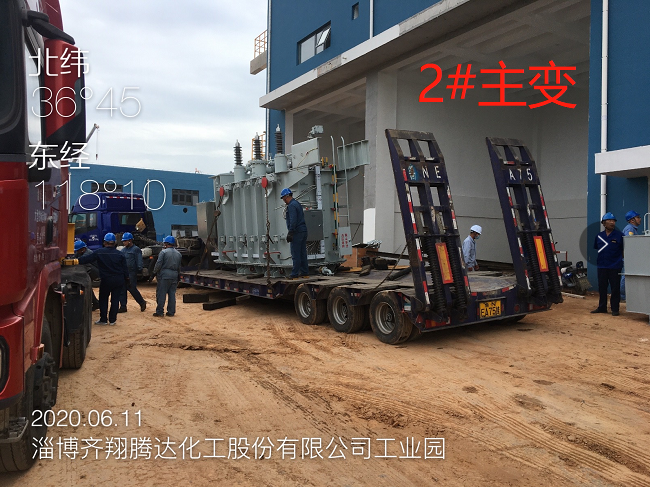

1#2#主变6月11日下午三点到货。2#主变最先就位安装。经过调整、垫支、液压、顶提、再调整,下午七点三十分完成就位。变电班人员8人,精心调整、谨慎操作,四个小时时间安全顺利把50吨重的主变人工调整落到基础上,受到了现场监理和业主的好评。这是今年以来公司首次将大型、大吨位电力设备安全顺利就位。
1#主变6月12日上午六点开工,中午十一点就位完成。因土建基础设计问题,变压器经过两次中心调整顺利就位。

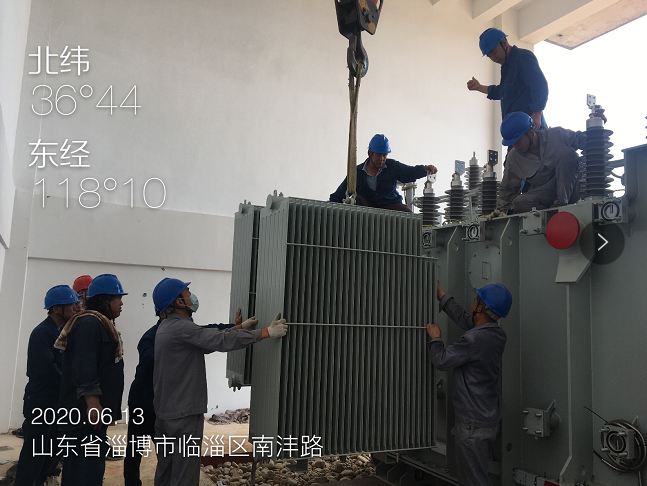

6月13日项目部杨洪福、王峰、陈勇、王树利、赵修泉、张强、耿华伟,班组五人等开始两台变压器附件安装,瓦斯继电器校验安装,变压器注油,并顺利完工。
