2021年6月9日,随着金岭铁矿110/35/6kV,20MW乙变送电,由我公司承接的山钢集团金岭铁矿110kV铁山变电站设计、采购、施工EPC保护升级更换工程顺利安全完成送电,这是公司首次对110kV变电站的二次保护试验送电的项目,也是公司核心技术核心能力的提高和锻炼。为此公司项目部、施工队、各个部室紧密写作主动配合,书写了一次紧张有序、安全高效的工作节奏。
2021年1月份,山钢集团金岭铁矿组织招标,对110kV铁山站运行近20年的北京四方保护全部更换成许继保护,配套通讯模拟屏更换。计划春节后雷雨季节六月份初完成。项目包括:二次设计,装置采购,停电更换,调试试验,恢复送电等全过程。我公司从三家投标单位中中标。
春节后,项目进入紧张的设计,采购订货,技术交流认可,工作有序推进。公司成立专门项目部,由王万旗经理具体负责所有工作的协调推进工作。期间王万旗还负责着110kV腾达站的新建工作,还参加了金莱矿业6kV保护升级的招投标和中标后的项目管理工作。
2021年4月13日,业主金岭铁矿安环部组织了入场施工安全培训。

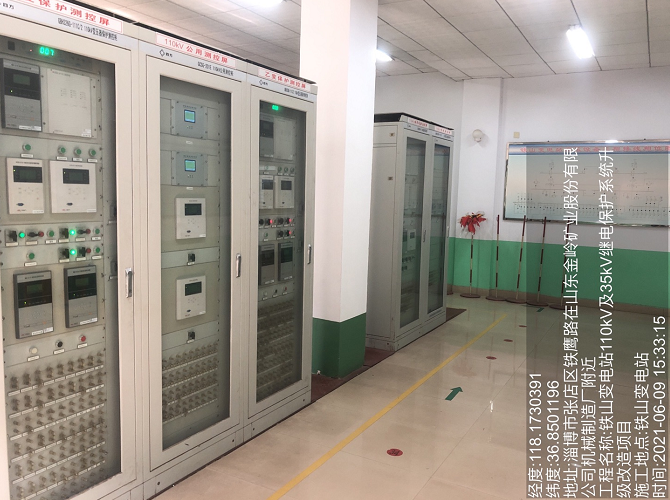

2021年4月20日,业主,许继,设计进行了技术认可会审。4月29日底许继第一批装置到货。5月13日第二批许继装置到货。随即开展施工组织。项目部组织技术1人,施工接线3人,试验调试1人,按照先干不停电的,再干甲变,后干乙变,最后模拟屏的施工思路进行。5月26日110kV甲变完成送电,5月底完成了乙变之外的所有工作。甲变保护经过几天的运行正常,随即开展最后的乙变保护更换,期间项目部积极工作,克服了北京四方保护与许继保护定值不匹配的技术问题,协调各方技术人员予以解决。终于在6月9日完成了110kV乙变的送电。6月10日完成了模拟屏的更换,对业主值班人员进行了培训。25天时间完成整个工程的施工试验调试送电。为公司的核心技术和施工积累了宝贵的经验。项目的安全顺利组织实施,也得到金岭铁矿机动处,变电站,安环部的高度认可。
