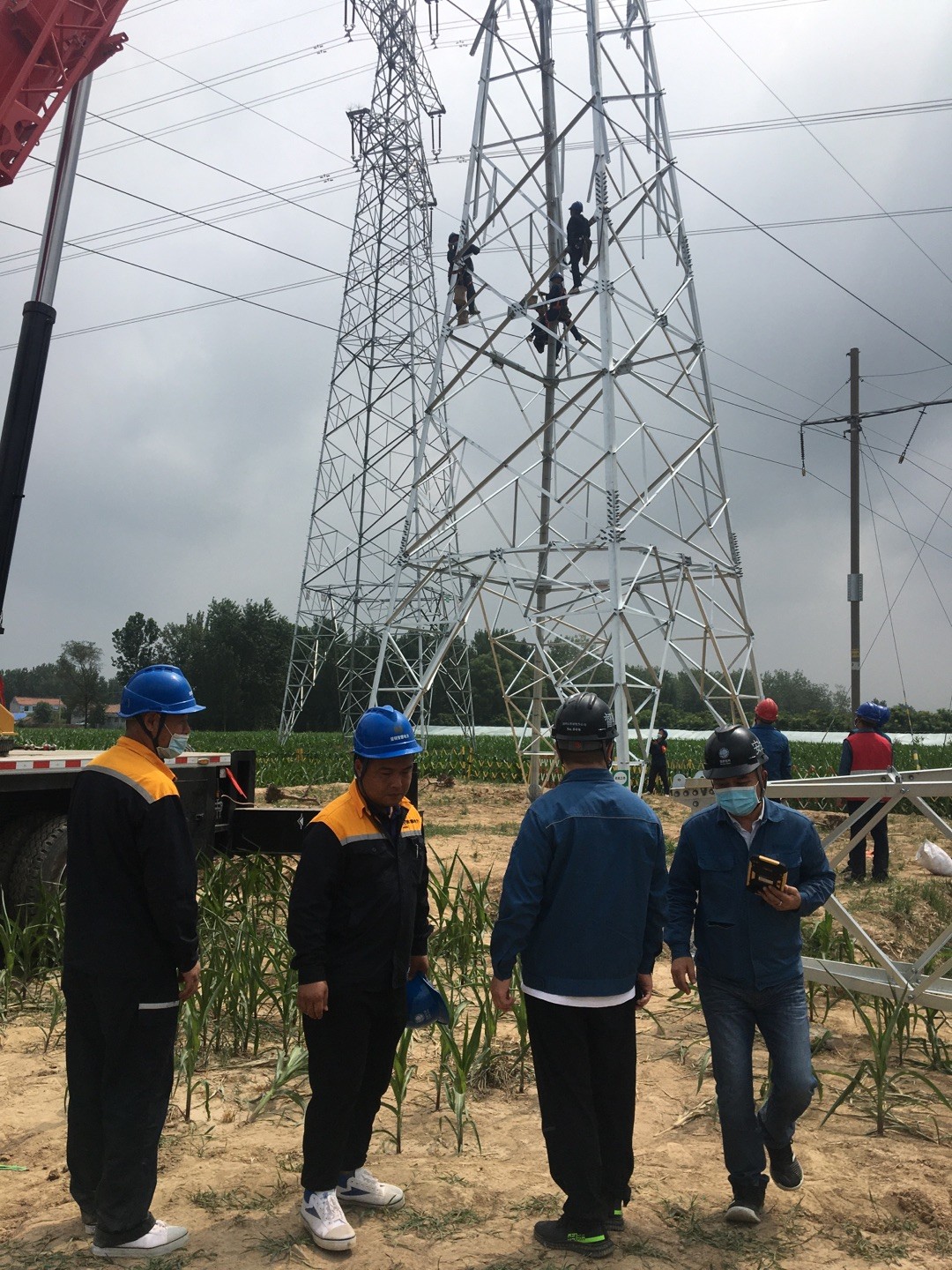

7月15日开始,由公司承建的110kV杜宇线迁改工程安全有序的实施,该项目为进入夏季后山东省网的第一次停电,且处于夏季汛期,为确保安全供电公司一般不会安排停电工作,但本次工作任务情况特殊,必须停电迁改,本次停电从省网公司乃至国网公司都高度重视,为确保线路迁改工作有序进行,副总经理张峰提前前往现场,与项目部成员汇合进行停电准备工作,制定安全措施、危险点防范措施等安全措施。公司项目部与菏泽供电公司人员积极配合,确保本次停电任务万无一失。现场全面落实公司安全文明施工要求,严格履行安全看板管理制度,并设置双围栏,在施工前期,公司总经理徐波涛、安质部主任郭顺君共同赶赴施工现场做现场指导工作。

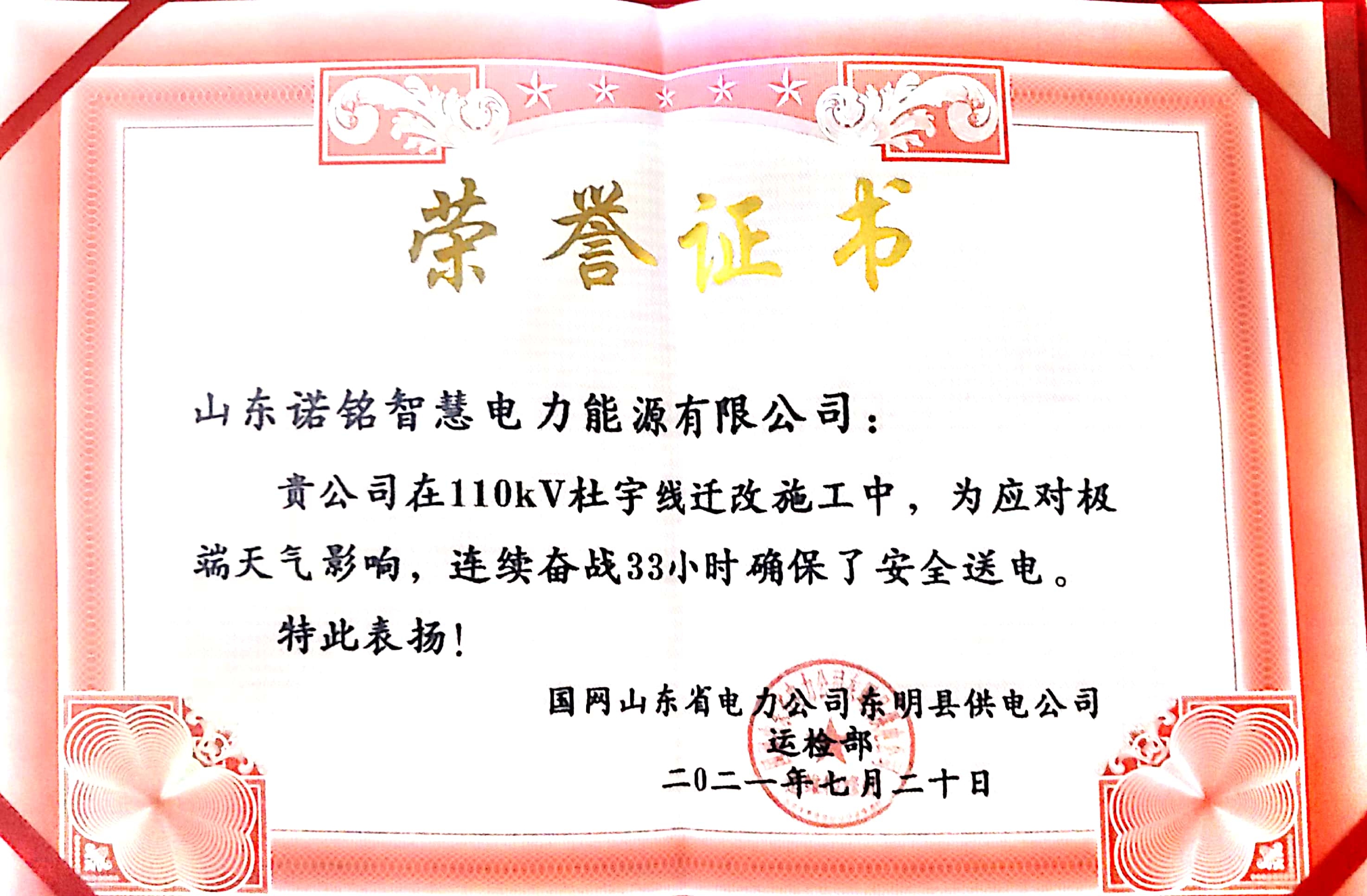

停电原计划时间为4天,因后期预报有极端天气影响,为不影响停电工作,项目部成员连续奋战33个小时不停歇,最终提前3天完成任务,并送电成功,得到供电公司高度认可。
